新能源(项目治理)笔记::EPC总承包有关基础知识

沼气净化

功夫::2025-01-08 12:01:10 起源::本站 点击::941次


一、 、工程总承包

工程总承包是项目业主为实现项目指标而采取的一种承发包方式。。。即从事工程项目建设的单元受业主委托,,依照合同约定对从决策、 、设计到试运行的建设项目发展周期尝试全过程或若干阶段的承包。。。

工程总承包的方式::

●按过程内容分,,重要有::

1)E+P+C(设计+采购+施工)模式/交钥匙总承包::E-Engineering-设计,,P-Procurement-采购,,C-Construction-建造。。。

2)E+P+CM(设计+采购+施工治理)模式::E-Engineering-设计,,P-Procurement-采购,,CM-Construction Management-施工治理。。。

3)设计+施工总承包(D+B)::D-Design-设计,,B-Build-施工。。。

4)设计一采购总承包(E-P)::E-Engineering-设计,,P-Procurement-采购。。。

5)采购—施工总承包(P-C)::P-Procurement-采购,,C-Construction-建造。。。

●按融资运营方式,,重要有::

1)项目BOT(Build-Operate-Transfer)模式,,即建设—经营—移交模式。。。是私营企业参加基础设施建设,,向社会提供公共服务的一种方式。。。

2)项目BT(Build-Transfer)模式,,即建设—移交模式。。。是基础设施项目建设领域当选取的一种投资建设模式,,大部门BT项目都是当局和大中型国企合作的项目。。。

●按执行阶段分,,重要有::

1)可研及规划设计后总承包;

2)初步设计后总承包;

3)施工图设计后总承包。。。

二、 、EPC总承包

从上面工程总承包概念能够看出,,工程总承包并不就是EPC总承包,,EPC总承包是工程总承包的一种模式。。。

顾名思义,,EPC合同寓意::E-Engineering-工程设计、 、P-Procurement-采购、 、C-Construction-建造,,即设计采购施工总承包。。。承担工程项主张设计、 、采购、 、施工、 、试运行服务等工作,,并对承包工程的质量、 、安全、 、工期、 、造价全面掌管,,是我国目前奉行总承包模式最重要的一种。。。

三、 、EPC总承包重要方式

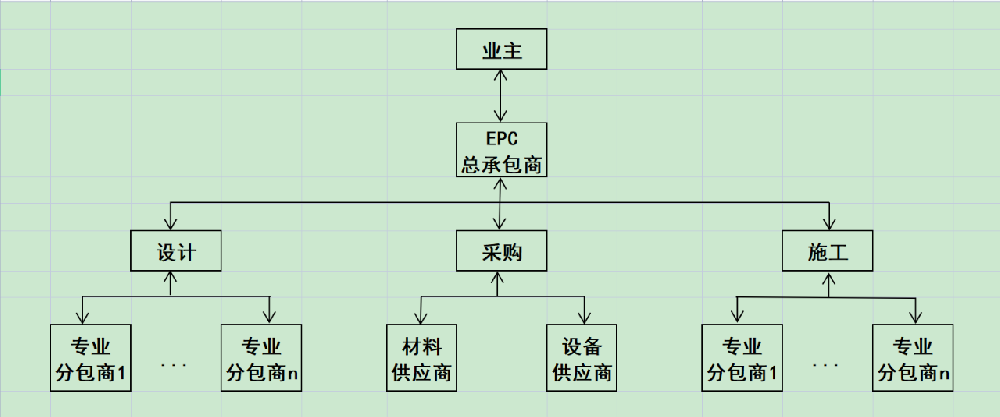

EPC总承包模式下,,总承包商对整个建设工程项目掌管,,但却并不料味着总承包商须亲自实现整个建设工程项目。。。除司法明确划定该当由总承包商必须实现的工作外,,其余工作总承包商则能够采取专业分包的方式进行。。。

在实际中,,总承包商往往会凭据其丰硕的项目治理经验、 、凭据工程项主张分歧规!!、 、类型和业重要求,,将设备采购(制作)、 、施工及装置等工作选取分包的大局分包给专业分包商。。。

EPC总承包模式下,,其合同结构大局通常阐发为以下几种大局::

(一)交钥匙总承包(E-P-C);

(二)设计—采购总承包(E-P);

(三)采购—施工总承包(P-C);

(四)设计—施工总承包(D-B)。。。

最为常见的是第(一)、 、(四)这两种大局。。。

四、 、EPC合同框架


设计、 、采购、 、施工总承包(EPC)::总承包商同时承担设计、 、采购、 、施工全过程,,业主只与总承包商有合同关系。。。

五、 、EPC工程总承包合同方式

凭据工程总承包合同计价方式的分歧,,建设工程施工合同能够分为总价合同、 、单价合同和成本加酬金合同三个大类。。。

EPC工程总承包通常都采取总价合同的方式。。。针对施工前提多变的项目,,如::土石方、 、基坑支护等可选取单项价值,,便于执行中调整。。。

单价合同通常是施工图施工总承包采取的合同方式。。。

成本加酬金合同通常是抢险救灾等工程采取的合同方式。。。

1.总价合同特点

1)工程量和综合单价的风险均由承包人承担,,有利于发包人节制工程造价。。。

2)结算工程量=招标清单工程量+调换工程量。。。

3)结算综合单价=在投标综合单价基础上思考调价成分后的综合单价(不思考项目特点描述不正确对综合单价的调整)。。。

4)合用领域::

a.建设规模较小、 、技术难度较低、 、工期较短的构筑工程。。。

b.图纸设计深度足够,,清单工程量推算和项目特点描述正确的工程。。。

c.允许在中标后一段功夫内查对清单工程量和项目特点的工程。。。

2.单价合同特点

1)工程量的风险由发包人承担,,综合单价的风险由投标人承!!!。::侠淼姆缦展驳,,有利于工程施工合同的推广。。。

2)结算工程量=招标清单工程量+招标时清单与图纸误差工程量+设计调换工程量。。。

3)结算综合单价=在投标综合单价基础上思考调价成分后的综合单价(思考项目特点描述不正确对综合单价的调整)。。。

4)通常合用选取工程量清单计价的构筑工程。。。

3.成本加酬金合同特点

1)工程量和综合单价的风险均由发包人承担,,不利于发包人对工程造价的节制。。。

2)成本的判断较难,,无投标价,,按现实产天生本+肯定比例的酬金推算。。。

3)垂危抢险、 、救灾以及施工技术出格复杂的构筑工程。。。

六、 、工程总承包计价规定

1.工程总承包用度组成

工程设计费+建安工程费+设备购置费+工程总承包其他用度+暂列金额

2.项目清单和最高投标限价的编制

1)招标清单编制凭据

√ 项主张建设规!!、 、建设尺度、 、职能要求以及发包人要求;

√ 核准的项目可行性钻研汇报、 、规划设计或初步设计文件;

√ 确定的招标文件;

√ 建设项目有关的尺度、 、规范及有关技术资料;

√ 项目现场情况、 、工程特点;

√ 类似工程经验数据;

√ 建设主管部门宣告的估算、 、概计算价法子;

√ 其它的有关资料。。。

2)最高投标限价的编制

工程设计费::清单凭据发包内容列项,,最高投标限价参照类似工程计列。。。

建安工程费::投资决策审批后发包,,按现行投资估计算列初步设计后发包,,按设计概计算列或参照类似项目并思考造价指数计列。。。

3.暂列金额的设置

1)暂列金额凭据分歧阶段的发包内容,,参照投资估算或设计概算有关划定计列;

2)暂列金额的设定比例通常为工程设计费、 、建安工程费、 、设备购置费三项之和的5%至15%,,不宜高于15%。。。

4.合同价款调整和结算

1)企业投资的工程总承包项目宜选取总价合同;

2)当局投资的工程总承包项目该当合理确定合同价值大局,,蕴含总价合同、 、单价合同、 、其他合同价值大局;

3)选取总价合同的工程总承包项目,,除合同约定能够调整的情况外,,合同价款通常不予调整;

4)选取单价合同的工程总承包项目,,项目清单工程量能够调整,,项目清单单价除合同约定能够调整的情况外通常不予调整;

5)关于计量支付、 、合同价款调整的计价步骤由发承包双方在工程总承包合同中约定。。。
