氢能的发展,,最终主张肯定是大规模转向民用,,让国民可能用上廉价、、、清洁、、、安全的氢气,,鉴于此,,那势必会加氢站的建设也会雨后春笋通常加快,,那么要齐全的建设一座加氢站,,必要关注哪些内容呢?? 依照供氢方式,,可分为:::站内制氢加氢站、、、站外供氢加氢站,,本文重要介绍站内制氢加氢一体化站。
关键规范及条文注明
1. GB50516-2010(2021订正版) 加氢站技术规范

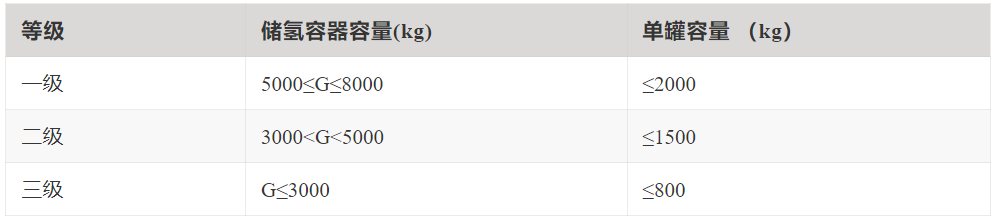

首先我们要相识加氢站的等级划分,,是以储氢容器容量(kg)为凭据的,,也就是说,,建站等级,,目前城市是不允许建设一级加氢站的,,目前比力安全可行的是建设三级加氢站,,即储氢总容量小于3吨。而后凭据用氢需要,,建设制氢站的制氢能力,,本文以3吨/天(~1400Nm/h)为例进行制氢加氢一体化站进行介绍。

规范其他重点:::
加氢站的氢气工艺设施与站外构筑物、、、构筑物的防火距离 加氢站站内设施的防火间距 加氢站爆炸危险区域的等级领域划分(凭据:::GB50058) 消防、、、安全、、、给排水等等;
2. GB/T43674—2024 加氢站通用要求
重要针对站内制氢有关的设备,,如制氢、、、储氢、、、卸氢、、、氢气压缩机、、、加氢机提供技术要求,,此外关键处地点于针对氢站建设,,提出了专项验收/查抄至少应蕴含下列文件。
安全:::
安全评价汇报或安全前提论证书; 安全设施设计专篇; 安全设施竣工验收汇报。
消防:::
消防设计审核文件; 建设工程消防竣工图纸; 消防检测汇报。
防雷:::
建设工程防雷竣工图纸; 防雷检测汇报。
职业卫生:::
职业病:::υて兰刍惚ǖ牡羌峭ㄖ; 职业病:::谥瞥尚兰刍惚; 职业病防护设施设计专篇。
应急预案:::
消防专项应急预案; 环境传染专项应急预案; 车辆中伤专项应急预案; 触电专项应急预案; 机械中伤专项应急预案。
3. GB50177 氢气站设计规范这个规范比力老旧,,2005年的版本,,但是固然老旧,,但是好多技术要求其实没有太大变动,,里面关于装置的布局,,引用的是GB50160 石油化工企业设计防火规范,,但是此刻最新版的加氢站规范,,已经不引用这个了,,终于那是石油化工企业合用,,若是持续用在民用加氢站建设,,肯定会加大加氢站建设难度(重要是该规范安全间距要求比力严,,市政地皮很难满足安全间距要求)。
建站内容
要齐全建设一套站内制氢加氢一体化站,,内容其实好多,,重要有如下内容。
1. 制氢设备
目前国内站内制氢加氢一体化站,,重要的制氢设备有两大类,,别离是水电解制氢设备和天然气(沼气)制氢设备,,两大类设备优势是占地较小,,原料获取方便。
设备:::电解水制氢设备(成本差不多7500-10000元/Nm-H);若是是天然气或者沼气制氢设备(成本差不多8500-11000元/Nm-H),,相对而言天然气或者沼气制氢的设备投资此刻略贵于电解水制氢设备。
2. 压缩系统
将氢气加压至贮存或加注所需压力(通常20–45MPa)。部门站凭据必要,,设置70MPa压缩; 即今后氢站或许率会同时具备45MPa和70MPa两种压力模式。 民用加氢站不会思考充瓶,,企业制氢母站会思考。
压缩机价值占比力大,,通常压缩机遇选择备机(如2用1备),,3吨/天的氢站,,总压缩机价值占比制氢设备设投资50%左右,,也就是说,,压缩机系统总投资占制氢设备总投资的一半左右,,不容小觑。
3. 加注系统
由因而制氢加氢一体化站,,为了削减投资,,通常不再思考从外部采购牵制车进行卸氢(国内有些制氢加氢一体化站由于站内制氢(水电解模式)成本高,,直接从外部公司采购廉价氢气进行加压充装外卖)。 即:::今后若是是制氢加氢一体化站,,为了最大化削减投资和占地,,不再思考单独的鱼雷车卸氢区域,,不然又成了氢气转卖中心。
加氢机:::支持35MPa/70MPa加注压力,,可同时服务多辆车(如双枪加注)。
充装方式:::牵制车(20–30MPa)、、、卡车直充。
4. 辅助设施
实现了制氢、、、压缩、、、加注等基础设施的建设,,这只是制氢站建设的冰山一角,,必要实现建站,,还必要下述从属设施。
压缩空气和氮气站:::提供仪表空气和置换;さ; 低温循环水站:::为加氢机提供低温冷却循环水,,为制氢系统提供循环冷却水; 消防水系统:::制氢站必要思考应急情况的消防水; 监控、、、报警、、、节制系统等 中央节制室:::布局节制机柜和配电柜等,,同时为操作人员提供节制室、、、办公室、、、维修; 在线分析系统:::时刻监控氢气品质;
“上述这些设施组成一个简易的制氢加氢一体化站的最低要求,,现实上,,好多站还会同步思考原料卸车区域,,如CNG存储区域或者外购氢气卸车区域;或者有些站同步建设水电解和天然气制氢等等,,以便进行补充。
建站投资与回报
综上分析,,以3000kg/天(~1400Nm/h)的制氢加氢一体化氢站而言,,总投资(不含地皮成本和土建),,预计再3000万左右。
制氢成本

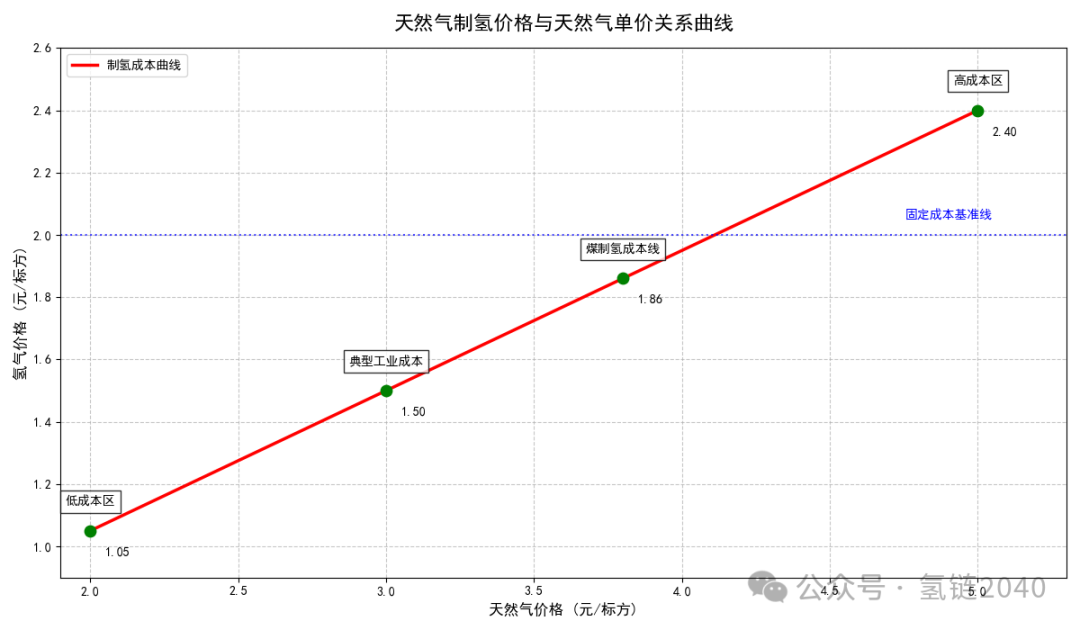

天然气制氢,,见下表:::

即便天然气的价值高达5元/Nm,,氢气的出产成本也在30元/kg以下,,当然这个只是单纯的天然气制氢成本,,还要思考压缩机压缩成本,,因而通常天然气价值在4元/Nm以下时,,能做到氢气价值在30元/kg以下。

水电解制氢成本,,见下表:::

可见,,电价在0.5元/kWh以下时,,水电解制氢成本和天然气价值在4元/标方时的价值差不多。
2. 投资回报
针对3000kg/天的氢站:::
若是氢气售价能达到35元/kg, 水电解制氢成本节制在30元/kg(对应电价~0.5元/kWh)以下,,即便一年满负荷状态下运行300天,,一年的盈利~450万元,,投资回报率6.7年。若是是50%负荷运行,,那就别指望收回投资了,,除非靠国度补助。
若是氢气售价还是35元/kg,,但是选用制氢成本便宜的生物沼气,,天然气制氢制氢成本能够节制在15元/kg以下,,那满负荷运行一年300天的情况下,,一年盈利~1800万元,,投资回报率1.6年。若是是50%负荷运行,,投资回报率3.2年。
结论
本文重要分析了制氢加氢一体化站建站所必要满足的国度尺度规范,,同时针对通例建站所必要的设备进行了逐一描述。从规范上来看,,一是安全间距没有以前严格;二是不再必须是化工园区,,可见政策逐步在铺开。
本文也对部门关键设备,,如制氢设备、、、压缩机等行业价值进行分析,,针对国内招标情况,,预估建站投资(不含地皮及土建用度)。
针对两种站内制氢模式,,水电解和天然气制氢,,进走运行成本和投资回报率的推算,,属于粗放式推算,,重要是给各人一个定性的分析,,终于建站内容分歧、、、配置分歧,,投资也分歧,,但是投资回报这一块差距不大。
最后我以为,,今后国内制氢加氢站要想建设,,若是只是单纯的建设电解水这一块根基上没什么盈利空间,,国内要想发展氢能,,必要从灰氢或者生物质沼气制绿氢起头(后续专文介绍)。
